前言:計劃成本是指企業能夠制定計劃價格,通過定義材料計劃價、計劃人工費用、服務計劃價和產品單耗,可以利用成本管理自動生成產品計劃單位成本,不僅簡化核算過程,而且通過對計劃成本與實際成本比較分析,能夠有效監控實際成本,從而達到降低成本目的。那么在用友U8系統中計劃成本流程該如何操作呢?下面就這個問題來做詳細分享說明。
1、計劃成本版本

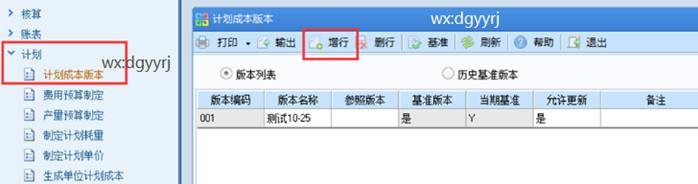

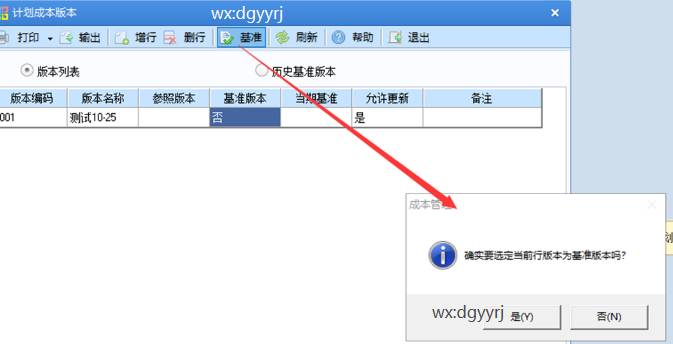

點擊計劃—計劃成本版本,進入界面后,點擊“ 增行” 按紐。錄入版本編碼、版本名稱及備注。

點擊“ 基準”按紐,確定其中一個版本作為“ 基準版本”,如果本版本需要引用已經制定好的單位計劃成本,可以選擇參照其它版本。

2、費用預算制定

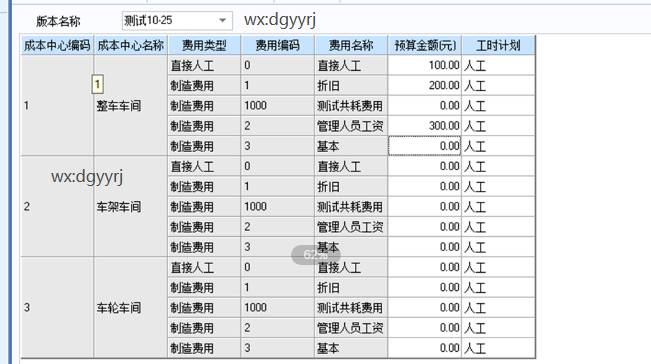

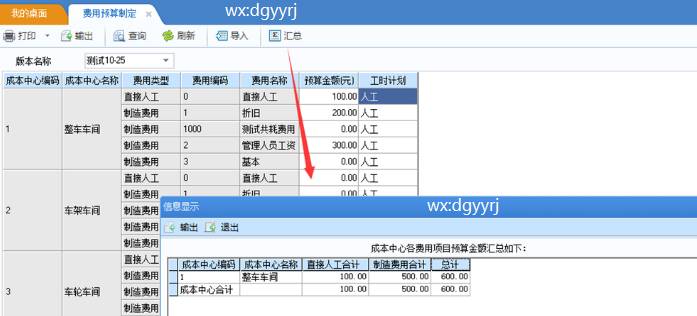

點擊計劃--費用預算制定,輸入查詢條件,進入界面后按成本中心及費用編碼輸入預算金額,也可點擊“ 導入” 按紐, 從 EXCEL 中導入已經制定好的費用預算數據。工時計劃可選“ 人工、機器 、模具、其它”。

保存后,點擊“ 匯總” 按紐,按成本中心查看并核對所錄入數據。

3、產量預算制定

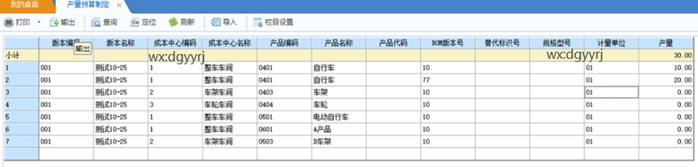

點擊計劃--產量預算制定,可以手工錄入計劃成本對象預算產量,也可點擊“ 導入” 按紐,從 EXCEL 中導入已經制定好的產量預算數據。

4、制定計劃耗量

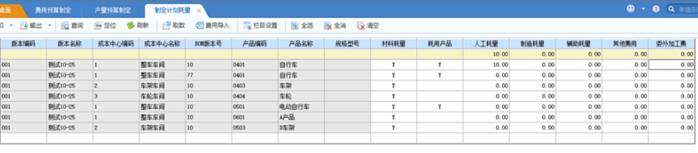

點擊計劃--制定計劃耗量,輸入產品各個計劃耗量,可以取數、手工輸入, Excel導入。

取數:
材料耗量:取出物料清單中直接材料子件。
產品耗用:取出物料清單中半成品子件(非直接材料)。
“人工耗量、制造耗量“:取物料工藝路線工序中對應資源的工時合計數。
委外加工費:只針對存貨檔案中屬性為純委外且未制定工藝路線的產品進行,取“ 供應商存貨價表”
中供應類型為“ 委外供貨”的價格,取最新有效期、非促銷價無稅單價(或含稅單價)
5、制定計劃單價

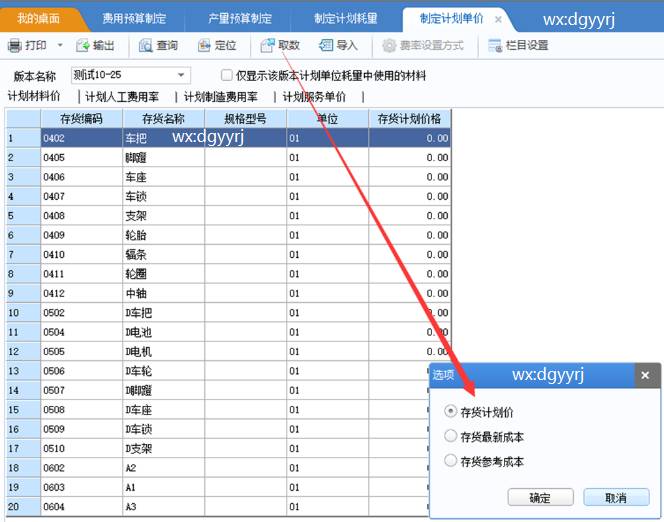

點擊計劃—制定計劃單價,根據【產品結構或物料清單】中的材料定義內容顯示,顯示各產品最底層材料,半成品不顯示。
(1)制定材料計劃價
可以手工錄入材料計劃價,可以從 EXCEL 導入, 也可從系統取數。

取數:
存貨計劃價:來源于存貨檔案--計劃價/售價,取數后可手動修改。
存貨最新成本:來源于存貨檔案--最新成本,取數后可手動修改。如果取不到 最新結算價,則取材料的采購訂單的最新日期暫估價,默認為不含稅價。
存貨參考成本:來源于存貨檔案--參考成本,取數后可手動修改。
(2)定義計劃人工費用率、計劃制造費用率

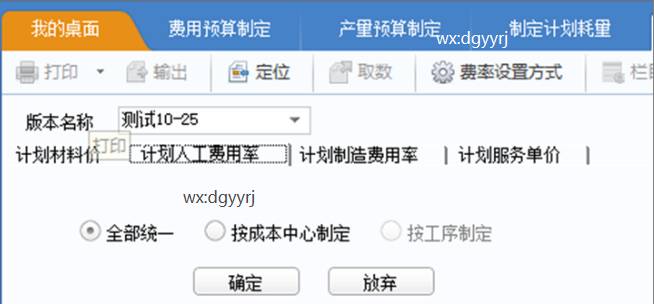

三種方法:全部統一、按成本中心制定、按工序制定。

選擇全部統一,輸入全部統一的人工費用率,表示所有的成本中心均采用此人工費用率值。
選擇按成本中心制定,按成本中心輸入人工費用率。表示該成本中心采用此人工費用率值 。
如果選項中選擇“ 核算工序產品成本”,可選擇“按工序制定“,按工序輸入人工費用率。輸入的人工費用率表示該工序采用此人工費用率值。
6、生成單位計劃成本

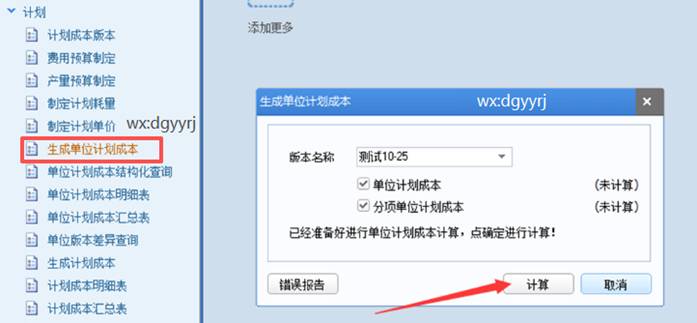

點擊計劃--生成單位計劃成本,進入生成單位計劃成本

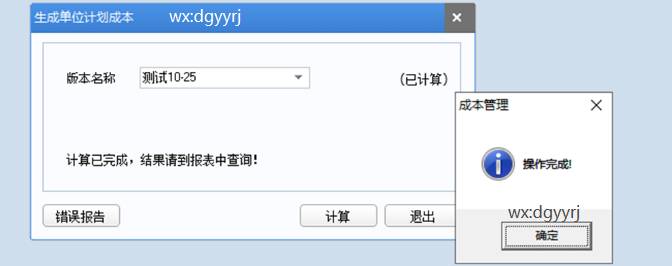

7、生成計劃成本

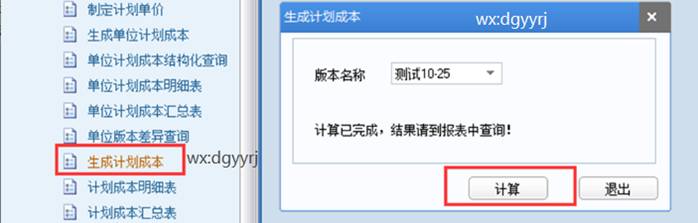

點擊計劃--生成計劃成本,確定后,系統自動計算計劃成本,并顯示計算結果。計算范圍為當前期間內所有在完工日報表中錄入數據產品的所有日期的累計產量條件下計劃成本數據。

系統將根據當前最新數據計算:產品單位計劃成本*產品負擔完工日產量的結果,并允許按成本中心分產品進行查詢,每次重新計算將覆蓋上次計算結果。
至此就分享完畢了,建議小伙伴們收藏并轉發,不明白的小伙伴們可以聯系我們!
